1工程概況


某劇場為圓形建筑,地上一層通高,局部兩層;地下一層,局部兩層,最大屋面結構標高為+21.060 m,主體結構采用現澆鋼筋混凝土框架結構,屋面采用鋼桁架結構。圓形屋面桁架結構由徑向主桁架、環向次桁架、中間環梁以及連接梁組成;圓形屋面跨度為66 m,單榀徑向主桁架長為28 m,中間環梁直徑為10 m,桁架高度為5.3 m,總用鋼量為600 t;主次桁架的連接為栓焊連接,桁架拼接焊縫均為全熔透一級焊縫,連接梁與主次梁采用高強螺栓連接;主桁架(HHJ)共12榀,環向次桁架(CHJ)共60榀,屋蓋鋼結構平面布置如圖1所示。


圖片

圖1 屋蓋結構平面布置

2

施工策劃及選擇

常規的桁架吊裝方案有整體提升安裝法、整體吊裝安裝法、高空散裝法、滑移施工法、折疊展開安裝法等。由于該項目跨度大,構件重量大、數量多,且內有觀演平臺設施,故不宜采用整體安裝法和滑移施工法;而采用高空散裝法對施工機械的數量和工期要求較高,影響項目的經濟效益。為了解決本項目大跨度、大噸位施工難題,最終決定采用主、次桁架分片整體吊裝、環梁和連接梁高空散裝的施工工藝,減少了高空焊接量,且拼裝質量和焊接質量易于保證。


分片整體吊裝法將圓形屋面劃分為4個單元,如圖2所示;每個單元有4榀主桁架和15榀次桁架,單個單元質量共計120 t;采取就近原則,每個單元現場拼裝完成,利用500 t履帶吊依次將4個分區拼裝成整體的桁架,完成結構單元吊裝。


圖片

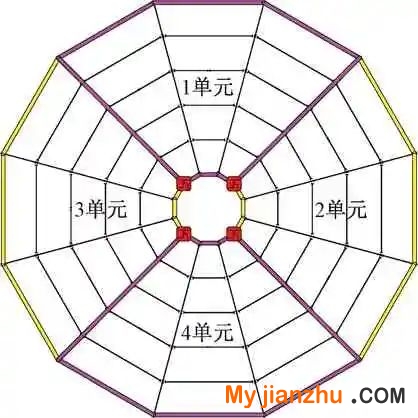

圖2 屋蓋結構單元劃分

每榀主桁架結構外圍有混凝土支座,預先在環梁下弦部位設置格構式支承胎架,支承胎架作用于基礎底板上。由鋼柱及綴條組成的支承截面為2000 mm×2000 mm的組合格構式胎架4根,格構式胎架如圖3所示,經計算單個胎架架體總高度為21.2 m時承受豎向極限荷載為2100 kN,滿足現場施工荷載要求。格構式胎架沿圓形環梁下弦四等分布置。利用塔吊吊裝、現場焊接中間環梁部分,待各單元桁架主體結構之間連接完成后,利用塔吊吊裝完成連梁和屋面結構的施工。


圖片

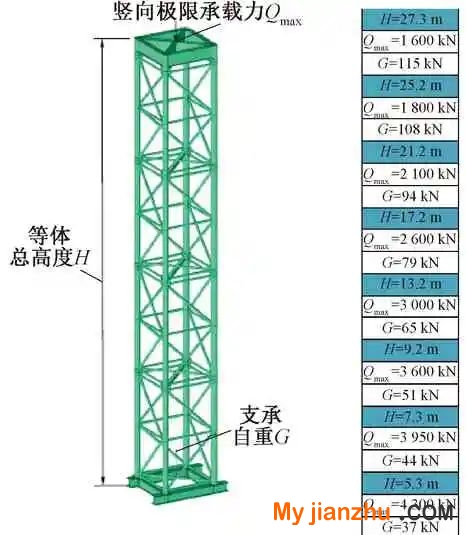

圖3 裝配格構式鋼管支承胎架

3

吊點的模擬分析

3.1  吊點布置原則

分單元吊裝方案減少了高空施工作業任務,但是可能改變小單元鋼結構的剛度和受力情況,所以吊點位置的選擇非常重要。通過有限元軟件計算分析吊裝過程中鋼結構單元的剛度和強度的變化,判斷是否滿足施工要求。


鋼結構桁架吊點位置的選擇需滿足以下原則:1)吊點應布置在桁架上弦桿;2)吊點應盡量布置在桁架節點處;3)吊點位置考慮單元結構的重心和受力情況,吊點均勻布置于重心周圍,滿足起吊后的基本平衡。


3.2  吊點位置的計算

本文分區單元為不規則形狀,單元結構中桿件截面各不相同,共有10種截面型材,重心位置不在形狀幾何中心位置。基于各單元桿件均為同材質,沿桿長都為等截面均質,重心位置可通過重心定義法確定。參考相關文獻,依據式(1)計算出分段單元的重心坐標。


圖片

(1a)

圖片

(1b)

圖片

(1c)


式中:ρ為桿件比重;A為桿件橫截面積;l為桿件長度;xyz分別為各桿件的重心坐標;XcYcZc分別為分段吊裝單元桁架的重心坐標。


4個單元結構相似,扇形單元長、短弧總長分別為7.2,45 m,選取其中一個單元,按重心定義法計算出單元重心位置(1單元結構重心位置為Xc:18821 mm、Yc:12649 mm、Zc:2490 mm,如圖4所示),依據吊點布置原則,選取4個吊耳布置點形成的四邊形幾何中心點接近于單元結構重心;吊點距單元結構重心的平均距離逐漸變大,形成3種吊點布置方案,吊點布置及吊繩水平投影如圖4所示。


圖片

a—方案1;b—方案2;c—方案3。

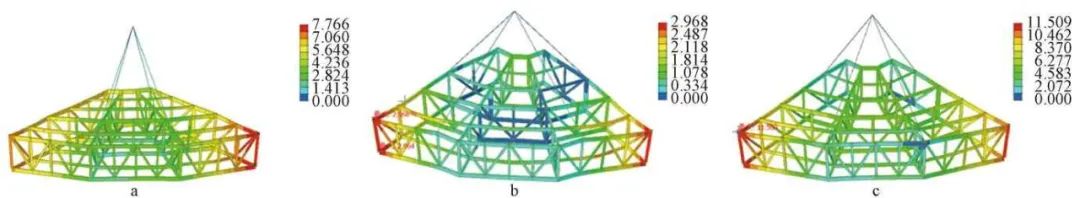

圖4 單元吊點布置


3.3  有限元模擬

對以上3種吊點布置方案進行有限元模擬計算分析,通過結構桿件應力、節點豎向位移以及桿件應力比來確定方案的合理性,并選擇最優方案。


采用MIDAS計算分析,定義模型邊界、節點、荷載3個控制因素,吊耳節點約束采用節點彈性支承,施加小剛度約束;桁架采用桿單元進行模擬,考慮吊裝過程的影響,動力效應系數為1.4。3種方案的吊裝過程模擬計算結果如表1所示,變形位移云圖如圖5所示。


表1 單元結構吊裝模擬計算結果

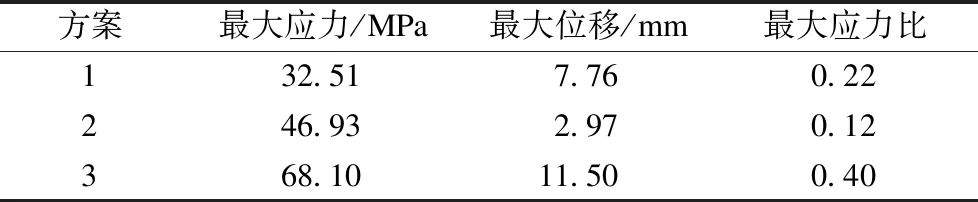

圖片


圖片

a—方案1;b—方案2;c—方案3。

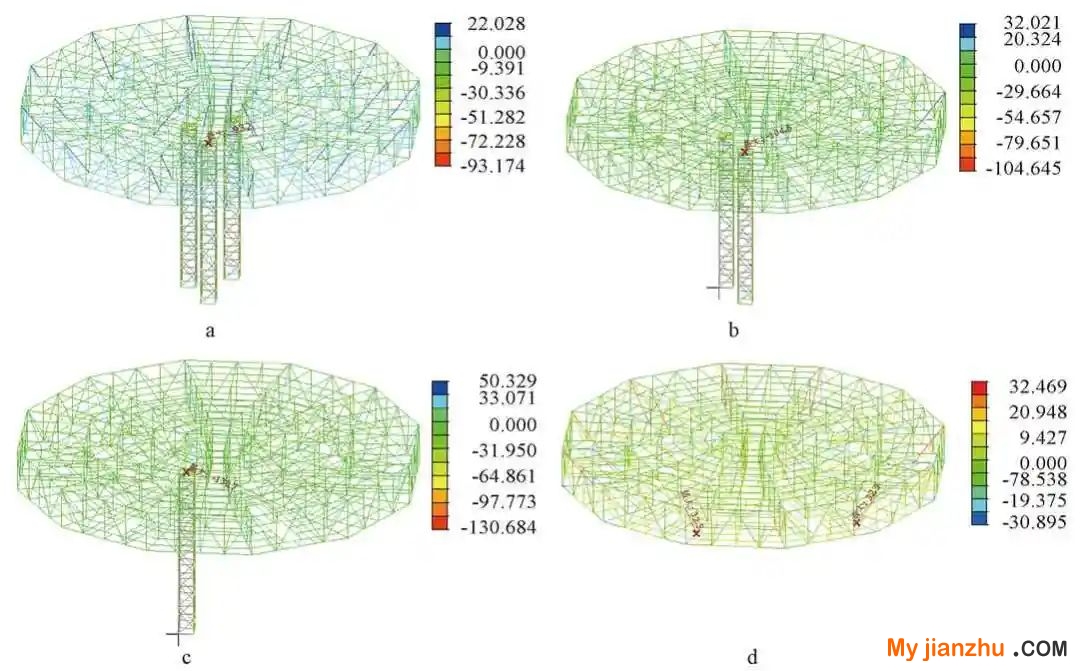

圖5 單元結構豎向位移云圖 mm

依據計算結果(圖5、表1)分析以上3種吊點布置方案,可知:方案1最大應力在吊點下部位置的下弦桿處,方案2最大應力在吊點處,方案3最大應力在環梁腹桿處,3種方案最大應力比遠小于1,有很大的安全儲備;最大豎向位移遠小于GB 50017—2017《鋼結構設計標準》規定的位移限值L/400,其中L為吊點間最大距離,3種方案的L分別為12.8 m(吊點1、4間距)、24.4 m(吊點9、12間距)、23.8 m(吊點5、8間距),3種方案原則上都可行。進一步分析可得:方案1中結構桿件最大應力是3種方案中最小的,4個吊點位置平均距離結構重心最近,吊點分擔重心之外區域結構重量的能力有限,該方案對結構位移的控制不易把握;方案2吊點與結構重心的距離大于方案1,桿件最大應力在吊點處,桿件最大位移較方案1減少60%,應力比減少45%;方案3中最大應力較方案1、2分別增大100%、47%,最大位移較方案1、2分別增大48%、287%,最大應力比較方案1、2分別增大81%、140%,吊點位移布置得過于分散,吊點的平面布置與結構重心位置差距較大,造成單個吊點承受巨大的不均勻重量,是3種方案中最不可取的。所以最優吊點布置方案是方案2,方案1次之,故工程施工吊點布置選取方案2。

4

支承結構卸載過程模擬分析

4個單元結構依次吊裝完成后再進行各單元之間的焊接連接,待連系梁吊裝、安裝完成后開始支承結構的卸載工作。卸載過程中結構由支承受力狀態轉為自身結構受力狀態。大跨空間結構受力較復雜,需要計算結構桿件的內力重分布過程,所以支承體系的卸載方法非常關鍵;通過預先結合有限元模擬實際卸載過程中結構的受力狀況來布置實際的施工卸載方案和注意事項。


由于本項目胎架數量少,采取依次卸載單個胎架的順序;卸載方案分為4個工況(工況1:卸載胎架1;工況2:卸載胎架2;工況3:卸載胎架3;工況4:卸載胎架4)。卸載原則為分區、分節、均衡、緩慢;采用現場切割墊板的卸載方法,即安裝階段在每個支承胎架鋼梁頂部預設5層鋼墊片,每層鋼墊片厚度為10 mm;每個支承胎架平臺上設置2個100 t的液壓千斤頂,每次切割一層墊片,同時進行限位設置,保證卸載過程不發生水平方向的較大偏移;按照卸載工況依次切割完成卸載工作。同時做好卸載過程監測,屋蓋結構圓形環梁是結構受力重點區域,該位置的豎向變形是最大的;設置支承胎架接觸部位的圓形環梁下弦截面點為變形監測點,分別為監測點1~4;隨著切割墊片工作的開始,記錄變形監測點的位置,并與模擬數值進行對比,為施工監測數據提供指導。


采用有限元軟件進行整體建模,胎架采用桿單元,支承采用桁架單元,底部支座為剛接,與環梁的連接為鉸接;定義胎架分步卸載,采用單元降溫卸載法,設置溫度單元長50 mm,設置材料的線膨脹系數為1 mm/℃,溫度單元與支承點之間采用只受壓的彈性連接,卸載完成后溫度單元與支承點自動脫離。分析卸載過程中結構桿件的應力和豎向位移變化,圖6為各個工況下桿件的應力云圖,可知:各構件最大應力逐漸增大,在工況3時達到最大,為130.6 MPa,最大應力比為0.37;工況4時構件應力回落為32.5 MPa;全過程桿件應力比均遠小于1。


圖片

a—工況1;b—工況2;c—工況3;d—工況4。
圖6 桁架桿件卸載過程應力云圖 MPa


對屋面桁架結構與胎架進行整體建模以分析其卸載過程,監測點為與胎架接觸的桁架下弦部位,卸載過程中胎架的應力一直增大,未卸載時胎架最大應力為76.8 MPa,之后持續增大,分別為97.7,109.9,137.1 MPa,未發生應力減小過程,支撐架未發生反彈(圖7)。卸載過程中胎架發生微小的側向位移,隨后側向位移量不斷增大,最大為5.7 mm。


圖片

a—未卸載胎架(最大應力76.847 MPa);b—卸載胎架1(最大應力97.746 MPa);c—卸載胎架2(最大應力109.960 MPa);d—卸載胎架3(最大應力137.127 MPa)。

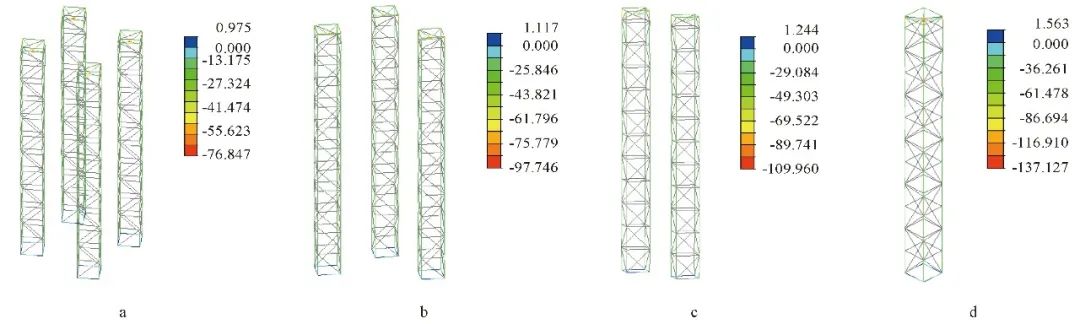

圖7 支承胎架應力云圖 MPa


圖8為模擬各個工況下桿件監測點豎向位移的變化過程。分析監測點桁架豎向位移可知:4個監測點卸載過程的豎向位移較小,模擬卸載完成時位移最大值為12 mm,監測卸載完成時位移最大值為12.7 mm,施工位移監測值始終略大于模擬值。由圖8可看出:首先卸載點桁架位移曲線呈線性變化,最后卸載點桁架位移曲線隨著卸載過程結束會發生急劇上升;由于屋面桁架支座為橡膠支座,卸載時桁架支承胎架點附近受力不均勻,導致中間卸載胎架的桁架監測點豎向位移線呈S形,所以豎向位移呈S形曲線的結構點需要做好支承節點的限位和防傾覆設置。由于位移值遠小于設計及GB 50017—2017要求的限值,該結構卸載過程具有足夠的剛度和強度,結構受力穩定,滿足施工要求。


圖片

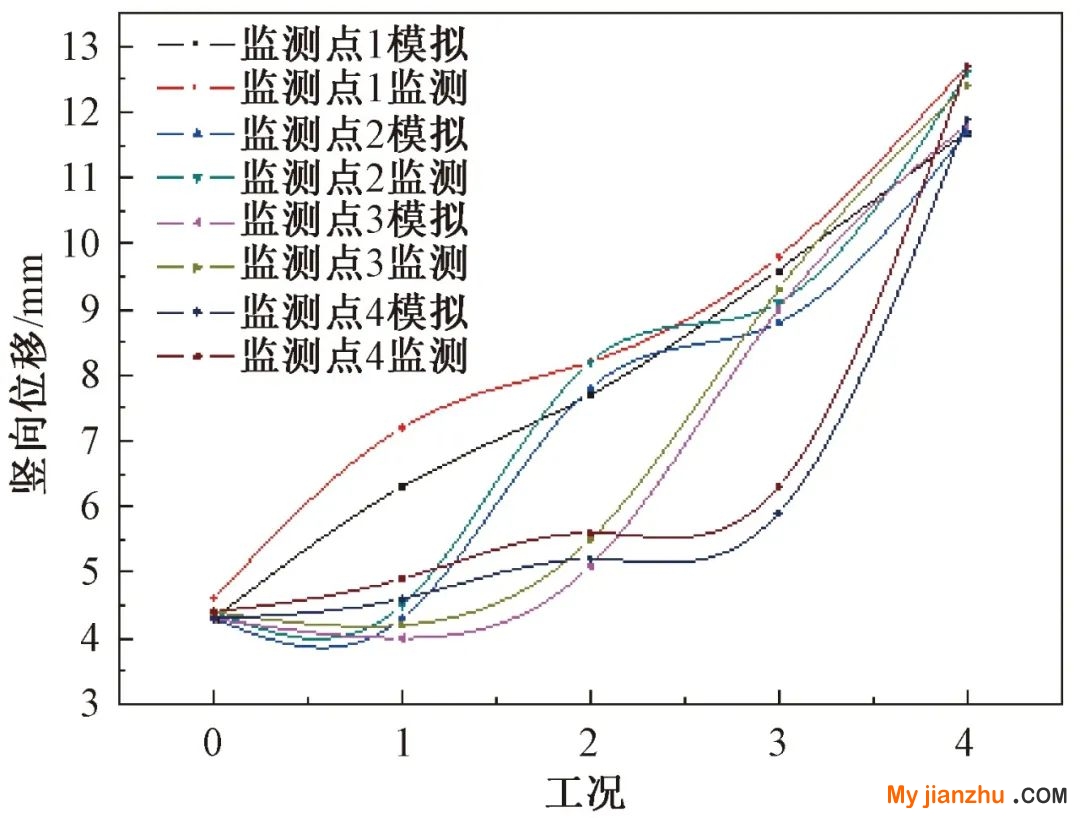

圖8 桁架豎向位移

5

結束語

某劇場屋面桁架為大跨度鋼結構施工,依據實際現場條件存在一定的施工難度,介于此開展理論計算和有限元模擬工作。通過將屋面結構分單元吊裝,計算出了單元結構重心位置,設計出三種吊點布置方案,依據模擬計算結果確定最優吊點布置方案。同時進行支承卸載過程模擬分析,研究得出:1)該屋面結構設計截面滿足施工過程的安全性;2)拆除的胎架支承點結構豎向位移曲線呈線性上升,可判斷結構受力穩定,其余支承點豎向位移曲線呈S形,越靠近首次拆除點位置,觀測點的豎向位移曲線S形越明顯。豎向位移呈S形曲線的結構點需要做好支承節點的限位和防傾覆設置,并應進行施工監測,依據模擬計算結果為卸載方案的實施提供依據。
