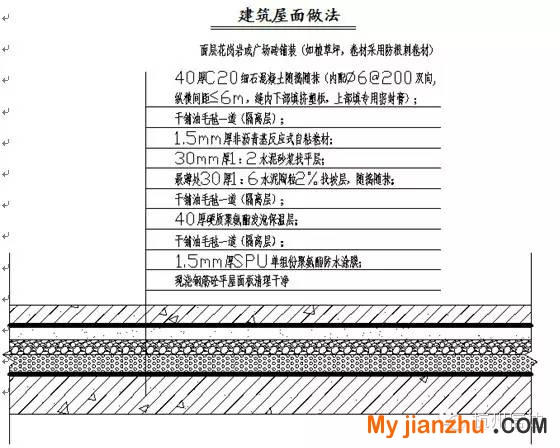

屋面是建筑物最上層的外圍護構件,用于抵抗自然界的雨、雪、風、霜、太陽輻射、氣溫變化等不利因素的影響,保證建筑內部有一個良好的使用環境。屋面應滿足堅固、耐久、防水、保溫、隔熱、防火和抵御各種不良影響的功能要求。
為了滿足屋面的基本功能,屋面應設有防水層、保溫層等。我們現在看到的是武林壹號的建筑屋面做法的剖面圖,一共是九道工序,我們按照施工順序進行逐層了解。
l 1.5mm SPU單組份聚氨酯防水涂膜

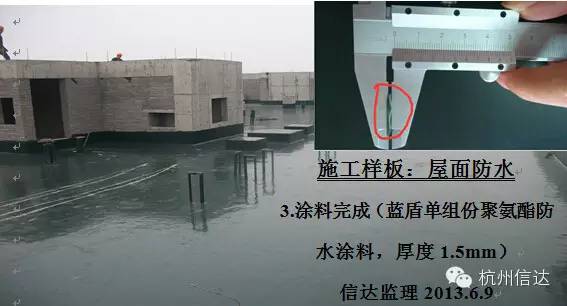

首先是1.5mmSPU單組份聚氨酯防水涂膜層,在確保屋面結構蓄水試驗無滲漏的情況下,才可以進行防水涂料的施工。施工前,應先對屋面的細部進行處理。如:陰角做圓弧,通過做圓弧造型來消除不規則的尺寸偏差,便于后續的防水涂料涂抹。圓弧半徑R≥50mm。對于板面有明顯凹凸的部位,要求施工單位用水泥砂漿修補平整。

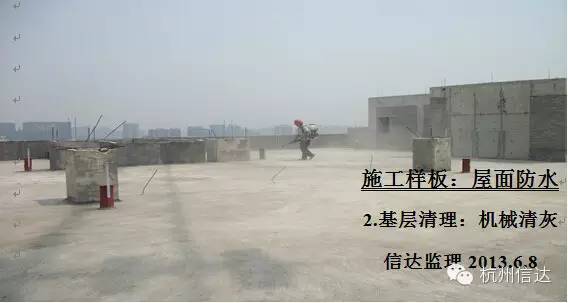

接著開始進行基層處理。將板面的混凝土渣、雜物及灰塵清掃干凈,清理基層表面水,局部潮濕處可用噴燈烘烤。
基層干燥的鑒別方法,一般可憑經驗、肉眼觀察,也可用1㎡毛氈,覆蓋在施工部位,待3-4小時候揭開毛氈觀察覆蓋部位,無明顯濕痕可視為干燥。
在確保基層堅固,干燥,平整,無雜物時,可進行防水涂料施工。管道邊、陰角及水落口等部位應先施工一道附加層,泛水部位涂料上翻高度為250mm,然后開始大面積的施工,從女兒墻的一側的一角開始均勻涂抹。現場共分三次進行涂抹,第一層要求厚度控制在0.3mm,待完全干燥后,進行第二層的涂抹。第二、三層涂抹厚度控制為0.5mm-0.6mm。施工完成后,進行多處隨機取樣,厚度均符合要求,不少于設計值的80%,且防水層與基層粘結牢固、結合嚴密、無起泡、無滲漏。

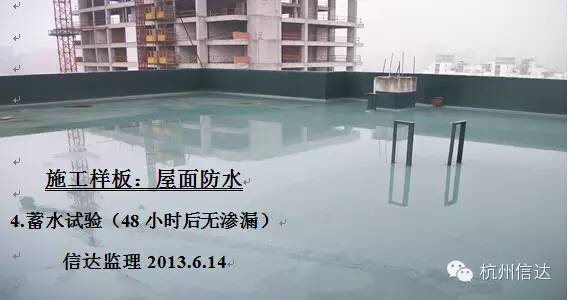

防水涂料施工完成后,需對防水層的防水能力進行檢測。我們現場進行的是蓄水試驗。一般要求屋面蓄水試驗時間不小于24h,我們現場進行的是48h蓄水試驗,確保不滲水后進行下一道工序施工。
l 干鋪油毛氈

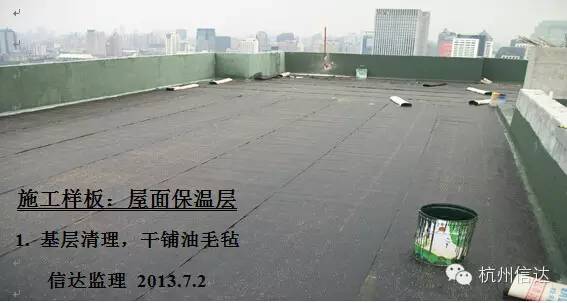

每道工序施工前,都需要先進行基層清理。在保溫層施工前,還需要干鋪一道油毛氈,作為隔離層,同時也是保護層,避免防水涂料層被破壞。

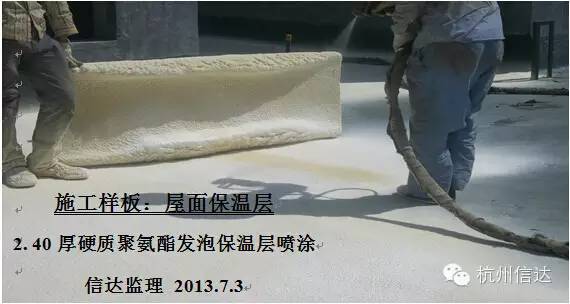

施工前,需要對噴涂設備及材料進行性能檢測。現場要求施工單位試噴三塊大小500mm*500mm,厚度不小于50mm的試塊,合格后才能進行大面積噴涂。
在噴涂過程中,要求噴嘴至作業面高度為800-1200mm,均勻噴涂。天溝、檐口部位可以直接連續噴涂,厚度要求不小于20mm。在水落口直徑500mm處,要求勻速減薄噴涂,并深入水落口50mm。
通常一個作業面要求分遍進行噴涂,每遍噴涂厚度不宜大于15mm,噴涂完20min內禁止站人。
保溫層噴涂完成后,達到強度后,需對其表面平整度和厚度進行檢測。

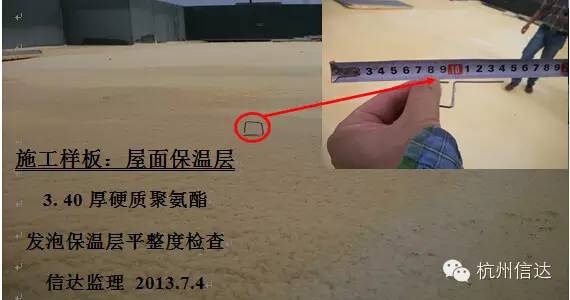

對保溫層厚度進行檢查時,我們現場是做了一個小鋼針,針頭部分長100px,直接插入保溫層進行檢測,針頭部位無露出,則說明厚度符合要求。

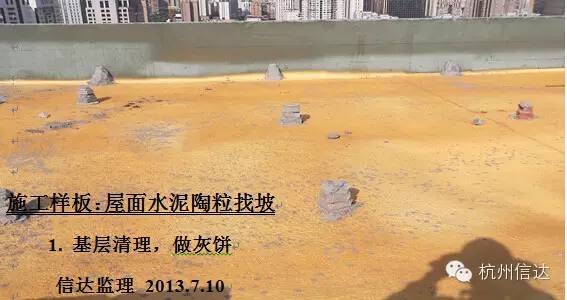

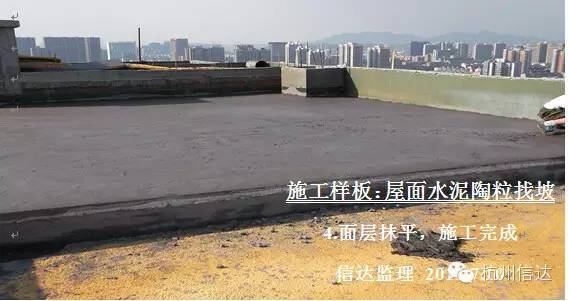

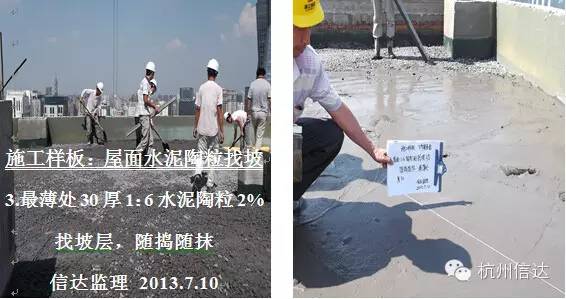

l 最薄處30厚1:6水泥陶粒2%找坡層
按照設計要求的2%的坡度,向雨水口找坡,在女兒墻和其他突出屋面的墻體上彈出找坡層上平標高線和控制線。同時要求施工方根據水落口的位置和坡度,設置好灰餅,用于實時控制找坡層的上表面標高。

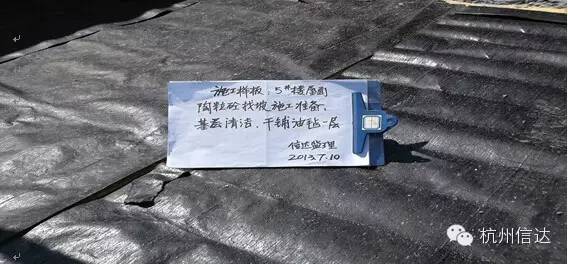

每道工序施工前,都需要先進行基層清理。在找坡層施工前,還需要干鋪一道油毛氈,作為隔離層,同時也是保護層,避免保溫層被破壞。
陶粒澆搗時,要求按照由遠到近,由低到高的順序進行澆搗,隨搗隨抹。
為了防止因溫差影響導致找坡層開裂,找坡層應留設分格縫,縫寬為20mm,這是我們現場按照分格縫的設置,進行分塊施工。
l 30mm厚1:2水泥砂漿找平層
這里不做具體介紹。

l 1.5mm非瀝青基反應式自粘卷材
和防水卷材一樣,施工前需要進行基層清理,陰角做圓弧處理。因為是非瀝青基反應式自粘卷材,所以圓弧半徑R≥20mm。

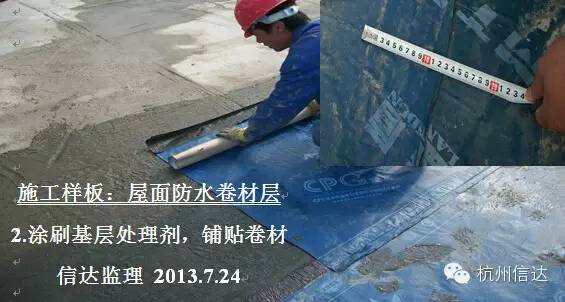

卷材鋪貼前,要求先均勻涂刷基層處理劑,干燥后及時鋪貼卷材。鋪貼時,將底部的隔離膜撕去,緩慢、勻速進行鋪貼。用卷軸將底部空氣排盡并壓實,不得有扭曲、皺折。卷材鋪貼時,要求長短邊搭接長度≥200px,實際上我們在現場進行檢查時,施工方搭接長度都大于250px。
在管道邊,陰角及水落口部位應多施工一道附加層,泛水部位上翻高度≥250mm。防水卷材施工完成后,和防水涂料一樣,需要進行蓄水試驗,無滲漏后方可進行下一道工序施工。

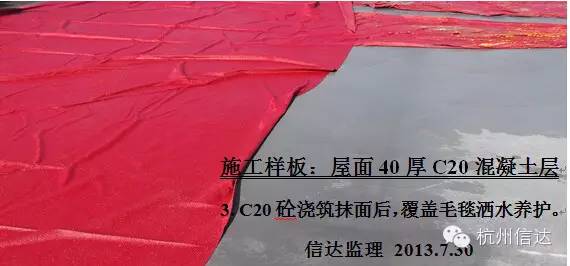

l 40厚C20細石混凝土層

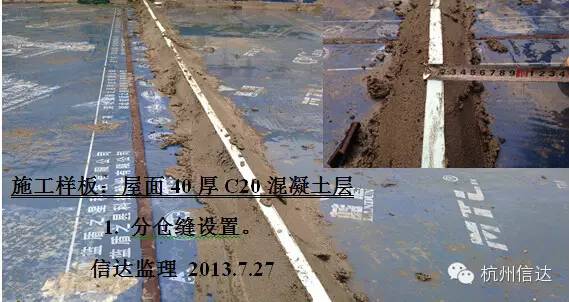

為防止因溫差影響導致找平層開裂,應設置分倉縫。按照縱橫間距≤6m,縫寬20mm來設置。現場是用20mm*40mm的泡沫板嵌入沖筋中,預留好分倉縫。同時沖筋的設置是為了更好的控制板厚。

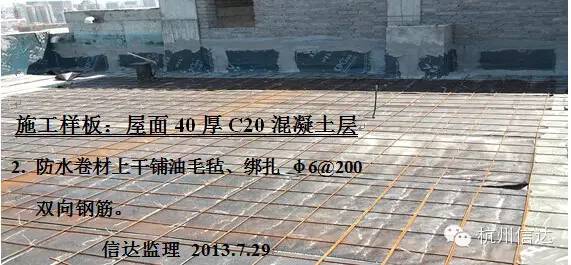

接著進行基層清理,干鋪油毛氈作為隔離層,同時也是保護層,保護防水卷材層不被破環。鋪設φ6@200雙向鋼筋網片,鋼筋網片在分倉縫部位斷開。

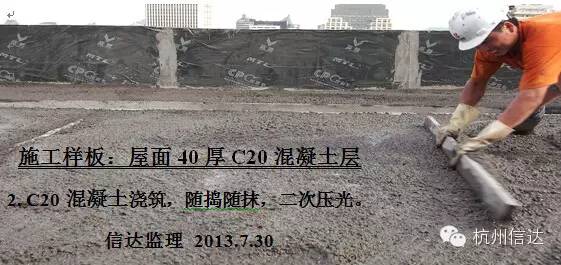

最后是C20細石混凝土的澆搗,要求按照由遠及近,由低至高的順序進行澆筑,隨搗隨抹。用2m長刮尺抹平,抹平收水后應進行二次壓光。終凝前,將分倉縫部位的泡沫板取出,下部填砂,上部填專用密封膏。
施工完成后12小時進行灑水養護,避免因養護不到位導致混凝土表面出現裂縫。
以上是關于屋面工程的建筑做法的介紹。
屋面工程做為建筑工程的一個分部工程,除滿足防水、保溫等設計要求外,上人屋面還需滿足面層裝飾精致美觀。在創建精品工程方面,這些細節也是越來越被各企業所重視,當然這些細節也是日后工程評杯的一個依據。下面我們就武林壹號的上人屋面細部做法來簡單了解一下。
l 廣場磚

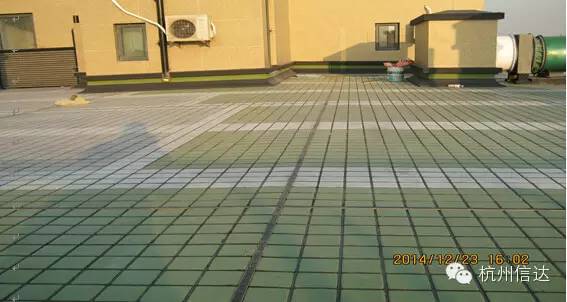

屋面上采用五種不同顏色的廣場磚進行鋪貼,按照“流動的音符”這個設計理念來進行圖案排布。
上人屋面廣場磚排磚分格合理、鋪貼美觀,面磚平整。分格縫部位下部用密封膏填補密實,上部鑲嵌銅條進行裝飾。
l 泛水部位

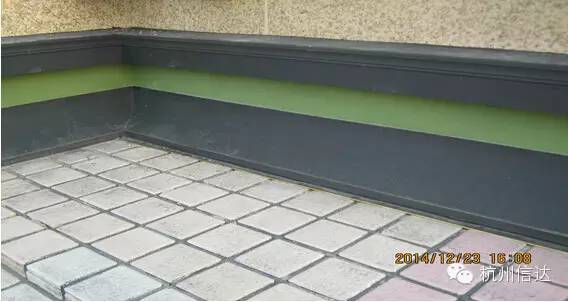

屋面泛水高度符合設計要求,泛水圓弧流暢,設置統一。

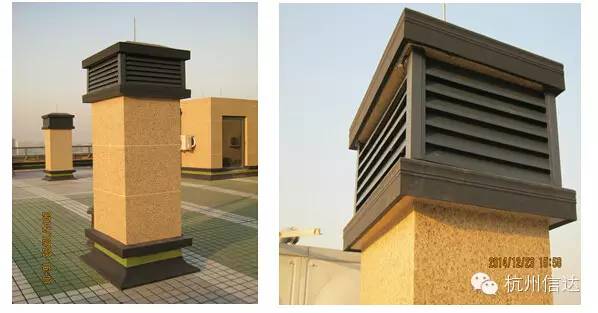

l 煙帽
煙帽造型美觀大方,百葉做工精細,邊角順直,線條通順,飾面平整,套割合理。
底部泛水圓弧流暢,裝飾色澤均勻。
l 排氣管及消防管支座
排氣管道支座造型新穎別致,做成六邊形的造型,保證使用功能并具有小品特色。
消防管支座和排氣管一樣,在表面鑲嵌銅條,并打磨光滑,造型感強,滿足裝飾和使用功能,而且不容易因為碰撞而被破壞,利于后期成品保護。
l 欄桿

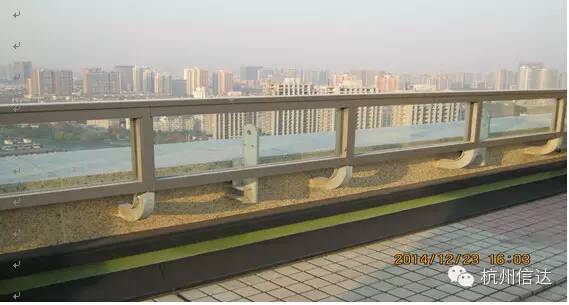

欄桿設置高度符合要求,選材堅固耐久,并且為日后蜘蛛人清潔外立面預留好固定裝置,避免了后開孔。
以上是我就武林壹號項目關于屋面工程施工做法及控制要點的簡要介紹,不足之處還請大家批評指正。在此也感謝我的師父陳光榮以及我們項目的每一位同仁對我工作上的幫助,謝謝大家!同時歡迎大家來我們武林壹號參觀指導。
