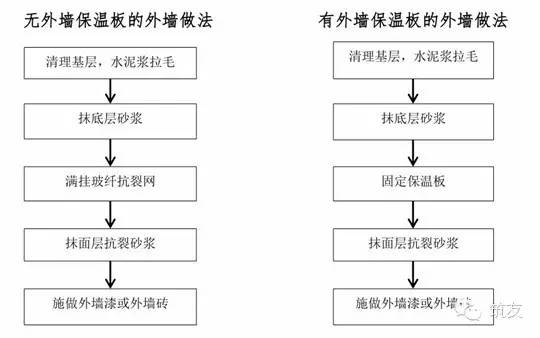

一、外墻施工工序
二、質量控制要點
1、保持墻面平整,凸起處鏟平;凹進處、孔洞應用水泥砂漿分層修補、鑲嵌密實。
2、鋼筋混凝土外墻對拉螺栓孔洞應先用沖擊鉆在外墻面將孔內50mm范圍內pvc套管清除,然后用聚乙烯發泡劑滿孔封堵。灌注發泡劑時,應將搶嘴伸至墻內壁處才開始打發泡劑,邊打邊退灌注至外墻孔洞,保證發泡劑灌注飽滿密實。
3、抹灰前應對基層表面進行處理,刷一道界面劑,并做拉毛處理。
4、外抹灰應四周吊線,打灰餅控制抹灰層厚度。底層拉毛不宜太厚,做到厚度均勻、表面平整。
5、抹灰砂漿應有適當的稠度和良好的保水性。
6、水平線條的上表面向外做找坡,下口做鷹嘴式滴水線。
7、按設計和規范要求鑲貼面磚,嚴控水泥砂漿和勾縫施工質量。
8、空調排水管應明裝在外墻外,不得覆蓋隱蔽。空調冷凝水支管管口標高比空調室外板面標高低20mm。
9、外墻空調板(尤其是飄窗上方的空調外機位底板)用防水砂漿向外找坡(采用鐵藝欄桿,向地漏方向排水),安裝鋁合金格柵時應注意在底部留有排水的空隙,防止飄板積水。
10、外墻施工完成后應組織進行淋水試驗,對檢查出來的滲漏水部位應進行返工處理,整改后應對該部位再次進行淋水試驗,確保達到防水要求。
