勘查發現,該屋頂板面質量較差,板底存在較多開裂現象,滲漏點位多,已嚴重影響建筑使用功能。方案敲定后,修繕立即組織核心力量進駐項目,以盡“繕”盡美的服務理念,嚴格按照規范、甲方需求及施工方案進行標準化施工作業,克服并消化項目施工重點、難點。
1、建立資料可追溯機制
結合公司及甲方對資料的要求,依據“資料可閉合,施工過程可追溯,不缺少一份資料”的原則,每日對施工資料進行更新、檢查。
施工看板
制作精細化施工看板,數據化施工內容:
(1)施工圖紙及清單;(2)施工單位四大員;(3)開工前現場交底;(4)工程進度計劃;(5)施工圖紙及審批;(6)工序卡學習;(7)安全質量技術交底;(8)安全檢查表;(9)材料進場報驗單;(10)特種作業人員證件。
動火單審批
當天施工內容涉及動火作業時,開工前必須準備動火作業審批表及相關作業人員資質資料,經甲方工程師審批后再開工。
2、項目安全、質量、進度把控
項目上將安全放在第一位,本著對工人負責,對業主負責的原則,真正做到安全施工、標準化施工,做到工程“零事故,零傷亡”。建立健全質量管理機制,加強對施工質量的巡查,做到及時發現問題、及時解決問題。
施工質量技術交底:每道施工工序大面施工前,對工人進行質量技術交底宣貫。
隱蔽工程驗收記錄:每完成一道施工工序,即通知甲方工程師進行隱蔽驗收,在驗收合格再進行下一道工序施工。
進度把控:將整體計劃進行分解,并每周進行更新,匯報及糾編。
標注化施工現場:手機拍攝備注項目名稱、施工內容、拍攝時間、地點、施工單位。
標準化施工方案
根據該項目實際情況,主要施工方案如下:
1、女兒墻內側拆除處理:沿排女兒墻走向50公分寬處開槽至建筑頂板,包含屋面炮樓、伸縮縫結構周圍。
2、女兒墻內側基層修補處理:對基層坑洼不平處用防水砂漿抹平修復,確保基層干凈、平整、牢固。
3、女兒墻墻腳防水加強處理:待基層處理平整、干燥、強度滿足防水要求后進行槽內防水施工。
4、屋面薄弱部位防水預處理:將屋面上突出來的管口、設備基礎、落水口、屋面與女兒墻泛水處、及遇陰陽角轉彎處等熱脹冷縮比較大的部位,細部節點用XS-106堵漏寶做圓弧處理,半徑50mm。
5、沉降縫防水處理:將屋面大面鋪貼的3mm厚XS-100頁巖面SBS改性瀝青防水卷材(修繕專用)整體覆蓋伸縮縫;伸縮縫兩側XS-100頁巖面SBS改性瀝青防水卷材(修繕專用)采用熱熔連接;采用不銹鋼蓋板,安裝與沉降縫,兩側采用壓條固定牢靠。
6、屋面大面清理:清理屋面上水泥塊、泥土、雜草等影響防水層的垃圾、屋面面層、陰陽角破損及特殊部位修補平整。
7、基面整體預處理:采用防水界面劑,將整個屋面滾涂一遍,修復基層細小的孔洞,增強基面的硬度,使其防水層與屋面粘接更牢固。
8、大面防水基層處理:采用非固化瀝青防水涂料橫豎2遍將整個屋面和女兒墻防水涂層厚度為1.5mm。

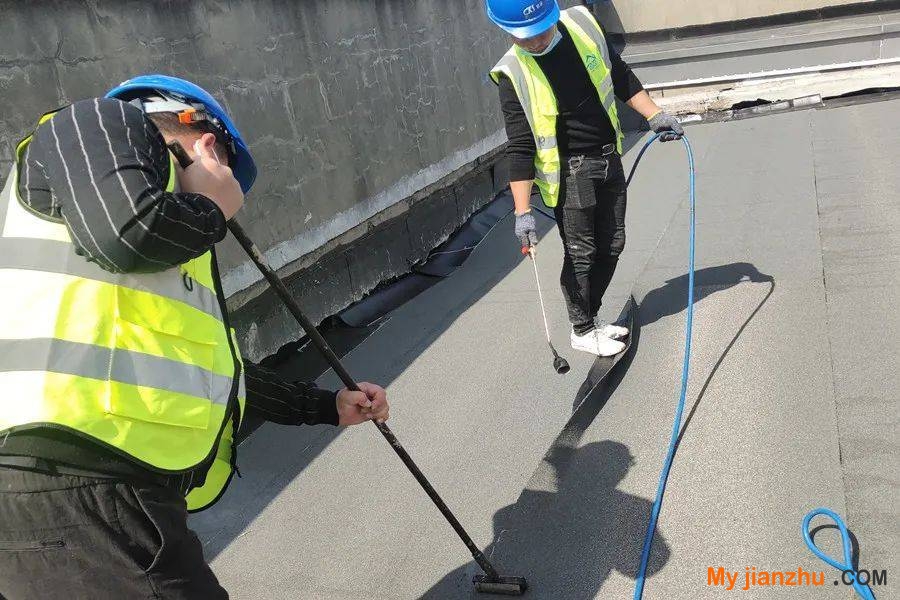

9、屋面面層施工:待防水涂層干固并通過驗收,使用SBS改性瀝青防水卷材進行鋪貼。
10、外墻瓷磚修復:沿女兒墻外墻裂縫剔除已碎裂瓷磚,裂縫上下各50cm。清理干凈原抹灰至結構層,濕潤基層;抹3mm厚防水砂漿,面磚恢復。
