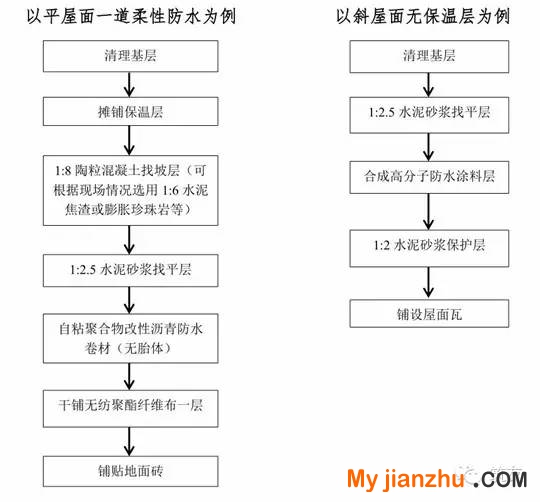

一、施工工藝
二、質量控制要點
1、屋面工程施工前,施工單位應進行圖紙會審,并應編制屋面工程施工方案或技術措施。

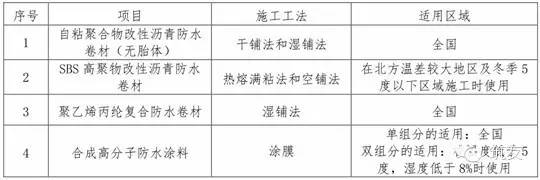

2、屋面的保溫層和防水層嚴禁在雨天、雪天和五級風及其以上時施工。屋面防水層施工工法和適用區域要求如下表:
3、基層突出屋面結構(女兒墻、山墻、天窗壁、變形縫、煙囪等)的交接處和基層的轉角處,找平層均應做成圓弧,圓弧半徑應符合表的要求。內部排水的水落口周圍,找平層應做成略低的凹坑,做附加層。

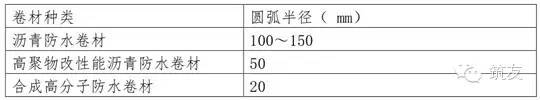

轉角處圓弧半徑
4、找平層宜設分格縫,井嵌填密封材料。分格縫應留設在板端縫處,其縱橫縫的最大間距:水泥砂漿或細石混凝土找平層,不宜大于6m;瀝青砂漿找平層,不宜大于4m。
5、卷材防水層長邊及短邊的搭接縫寬度均不得小于100㎜。為確保搭接縫的寬度,可先在找平層上彈出墨線,進行卷材試鋪,無問題后方可進行正式鋪貼。卷材鋪貼用壓輥向兩側、向前滾壓排氣粘牢。
6、屋面四周要設置排水明溝。
7、天溝、檐溝、檐口、泛水和立面卷材收頭的端部應裁齊,塞人預留凹槽內,用金屬壓條釘壓固定,最大釘距不應大于900mn,并用密封材料嵌填封嚴。
8、24小時滲水試驗或2小時淋水試驗不滲、不漏。
9、及時做好保護層防止二次破壞。
三、屋面防水大樣圖(以集團標準圖集為例,施工時以施工圖為準)
(一)女兒墻不做保溫地區的做法

1、屋面防水做法一(非倒置式,Ⅱ級,適用: 設一道柔性防水多層建筑平屋面)

2、屋面防水做法二(優先選用倒置式,Ι級兩道柔性防水,適用:高層建筑平屋面)

3、屋面防水做法三(非倒置式,Ⅱ級,適用:設一道柔性防水多層建筑平屋面)

4、屋面防水做法四(優先選用倒置式,Ι級兩道柔性防水,適用:高層建筑平屋面)
(二)女兒墻外墻保溫地區的做法
1、屋面防水做法一(非倒置式,Ⅱ級,適用:設一道柔性防水層的多層建筑平屋面)
2、屋面防水做法二(優先選用倒置式,Ι級兩道柔性防水,適用:高層建筑平屋面)
3、屋面防水做法三(非倒置式,Ⅱ級,適用:設一道柔性防水多層建筑平屋面)

4、屋面防水做法四(優先選用倒置式,Ⅰ級兩道柔性防水;適用:高層建筑平屋面,在北方溫差較大地區及冬季5度以下施工時使用)

5、屋面防水做法五(非倒置式,Ⅱ級,適用:設一道柔性防水多層建筑平屋面)
6、屋面防水做法六(優先選用倒置式,Ⅰ級兩道柔性防水,適用:高層建筑平屋面)
