一、地下室防水施工工序
二、質量控制要點
1、地下防水工程的施工,應建立各道工序的自檢、交接檢和專職人員檢查的"三檢"制度,并有完整的檢查記錄。未通過上道工序驗收,不得進行下道工序的施工。
2、地下防水工程施工期間,明挖法的基坑以及暗挖法的豎井、洞口,必須保持地下水位穩定在基底0.5m以下,必要時應采取降水措施。
3、地下防水工程的防水層,嚴禁在雨天、雪天和五級風及其以上時施工。
4、地下室外墻必須采用鋼筋混凝土結構,混凝土的抗滲等級不小于P6;地下室外墻施工縫應采用鋼板止水條進行連接;
5、防水混凝土結構表面的裂縫寬度不應大于0.2mm,并不得貫通。
6、地下室外墻面要做卷材防水層,且必須與底板防水卷材有效搭接,并做好防水保護層。
7、地下室結構后澆帶應在兩側混凝土齡期達到42天后進行澆筑,采用微膨脹混凝土,標號不低于兩側混凝土;澆筑前應對兩側混凝土接口鑿毛并清理干凈,澆筑完成后養護時間不少于28天。
三、地下室防水節點大樣圖(以集團標準圖集為例,施工時以施工圖為準)

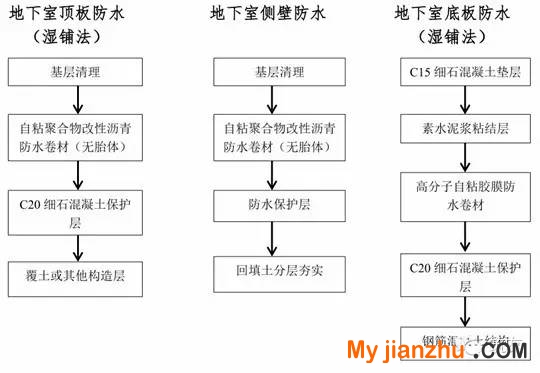

(一)地下室防水做法一(選用高分子或自粘聚合物改性瀝青防水卷材)

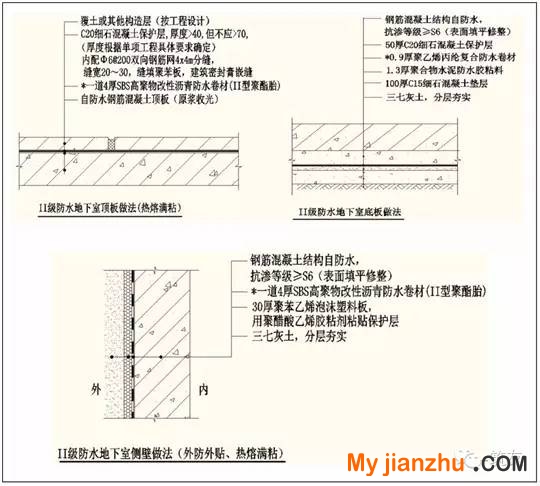

(二)地下室防水做法二(在北方地區溫差較大及冬季5度以下施工時使用)

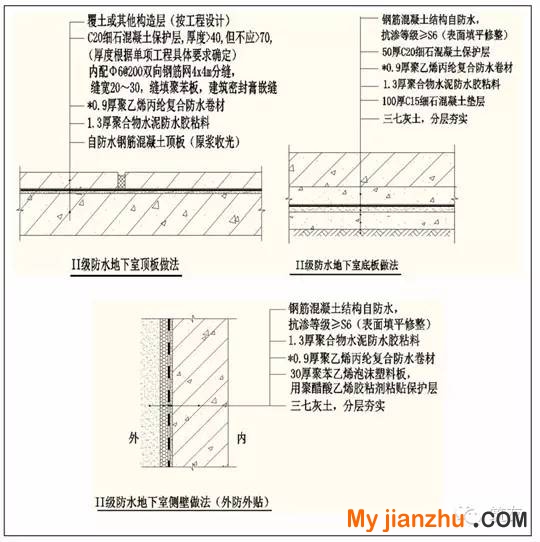

(三)地下室防水做法三(選用聚乙烯丙綸復合防水卷材)
